智利地热发电项目CAPEX估计为440万美元/兆瓦

发布时间:2020-04-13 来源:未知 点击次数: 打印 作者:admin

智利Cerro Pabellon地热发电厂(来源:ENAP)

智利国家能源委员会于2020年3月发布了“发电技术成本报告”,确定地热技术的CAPEX为每兆瓦440万美元,比上年下降25%。 2019年报告。

智利国家能源委员会发布了名为“发电技术成本报告”的年度报告,该报告旨在符合《电力总法》第162条的规定,必须确定国家电力系统的发电和输电工程计划,以最大程度地减少更新的总供电成本,即短期节点定价过程中更新的预期投资,运营和配给成本之和。该工作程序确定电气系统的运行,以计算导致基本能源价格上涨的边际成本。

成本研究在2019年进行,并于2020年3月发布。

就相关而言,根据智利于2019年6月4日宣布并更新至2019年12月9日的脱碳计划,不考虑燃煤火力发电厂。这给出了一个明确的信号,预计在未来将建设新的燃煤电厂。毫无疑问,该信号必须包含在向智利受监管客户供电的招标过程中,这一问题仍在悬而未决。

报告结果– CAPEX地热

该报告着眼于闪存和二进制技术,结果范围从4,321美元到6,822美元/ kW。所有技术的数字如下所示。

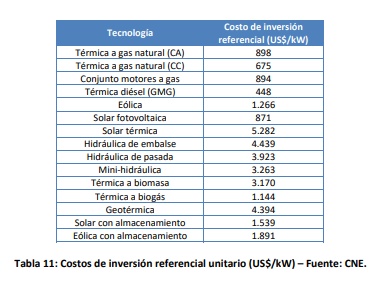

为了确定每种技术的参考CAPEX,对于地热项目,确定的CAPEX为4,394美元/千瓦

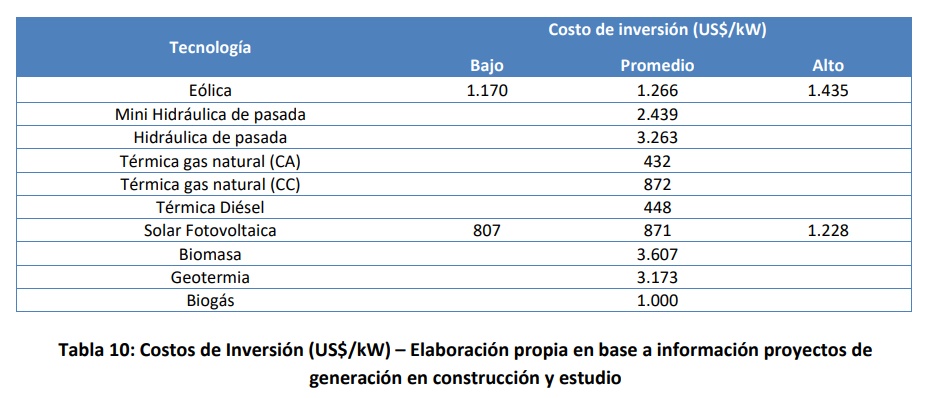

此外,该报告还包括与CAPEX相关的开发中项目的信息。对于地热能,参考应该是塞罗·帕贝隆(CerroPabellón)项目的30兆瓦扩容,图中所示数字不包括启用该站点所需的基础设施成本(道路,水井,输电线路等)。正在开发的地热项目的资本支出为3,173美元/千瓦。

ACERA可再生能源与存储协会发布了一份比较表,该表将2019年报告的数据与2020年更新的数据进行比较,从中可以看出,地热技术的CAPEX单位减少了25%。

至于与能源生产直接相关的可变发电成本,地热技术没有在此类别中分配的成本。

对于地热项目,固定运营和维护成本的价值在投资成本的2%– 3%之间。

要下载报告,请点击此链接

资料来源:  CNE,交流ACERA,通过PiensaGeotermia
