十分钟快速读懂地源热泵地埋管施工全过程

发布时间:2019-12-05 来源:未知 点击次数: 打印 作者:admin

地源热泵系统竖埋管的施工包括前期准备、工程钻孔、放管、灌浆、水平横管连接、试压、清洗等内容。具体施工工艺如下:

  一、前期准备
  1.了解并确定土壤地质条件,确认现场总包单位提供的水、电源等确切位置,便于钻井工作顺利进行。
  2.确定该施工区域地下综合管线分布及设置情况,与业主、监理等单位确认,并办好相关手续。
  3.平整土地,根据地埋管施工图,用白灰标示具体钻孔位置、水平横沟走向、总管坑槽等位置,业主、监理确认后方可施工。


  二、工程钻孔
  1.根据工程实际情况,随时填写记录表并及时分析土壤实际状况。
  2.钻孔直径不小于150mm。
  3.确保钻孔深度。钻孔深度以设计为准,并做好记录。
  4.钻孔完毕后,应及时放管并灌浆。

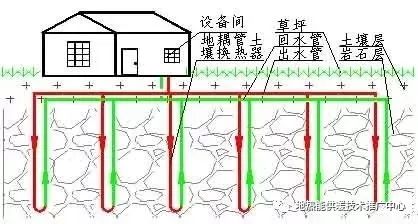

  三、地埋立管施工
  1.管材采用HDPE高密度聚乙烯材料(SDR11),所有的聚乙烯管都要用专用的热熔设备进行热熔连接。必须根据生产厂家的说明进行施工。
  2.在施工前应对PE管道(卷材)用自来水进行检漏,试压压力根据设计确定,确保所用管道及所熔U型弯完好无损。
  3.管道拉直。地源热泵服务联盟

4.根据钻孔深度确定立埋管的长度,一般由供货商提供设计长度的卷形管材,孔中管材不得有接头。
  5.管内充注氮气,并在气口上加压力表,确保管内压力达到设计的实验压力,最小不低于8Kgf/cm2。具体实验压力应根据埋管深度和室内层高确定。
  6.管道检漏。把“U”形管底部浸入水中应无气泡冒出;或用肥皂水涂于连接处,仔细检查应无气泡。保压4小时,压力应无明显变化。
  7.检漏完毕后,剪掉气头,放掉管内气体。注意:高压气体在管中保留的时间不宜过长。
  8.管口做好临时封闭,且保护接口不受破坏。
  9.填写试压验收记录。
  10.把捡漏后的U型管子逐渐放入钻好的孔内,放入时,严禁突然放手,否则管子浮起后难以再放入。
  11.放好埋管、灌浆前,应固定埋管,并在孔和管子之间的缝隙放入一些细黄沙并用石块等固定管口。
  12.严格作好到管口临时封闭。记录埋管前端编号及尾端编号,确保立管深度与孔深相当。


  四、灌浆
  1.钻孔结束,放好立埋管后,即开始灌浆。
  2.灌浆应采用专用设备(灌浆泵),通过绑扎好的灌浆管进行。
  3.确保根据灌浆速度,同时提升上拔灌浆管。
  4.在浆液涌出地面后停止灌浆,并拔出灌浆管,用石块等固定管口。
  5.浆液膨胀凝固需24小时,此前严禁进入下一步施工。


  五、地埋横管施工
  1.根据图纸及现场要求备料。管道连接同样需用原厂提供专用热熔器对管路进行熔接焊接。
  2.立埋管施工完成后,根据设计开挖横埋管沟槽,深度大于1.5米(具体按设计要求)。沟槽与立管交叉处应特别注意立管保护不受破坏。管沟内填充至少200mm厚度的细黄沙,且确保周围200mm范围内无石头及金属硬物。
  3.管道连接前应确保管道内壁及接口清洁。地源热泵服务联盟
  4.待所有接口都熔接好后,整个地埋管系统要充氮气检漏,试验压力与立埋管实验压力一致。在接口处涂肥皂水,检查是否有气泡,保压4小时应无明显压力变化。
  5.系统检漏合格后,系统排气、注水。注水时,从回路的一端注水,另一端排气,切忌两端同时注水。
  6.横埋管出土至进户之间的管道应保温,且做防水保护外壳。穿墙应按规范设置穿墙套管。


  六、回填
  1.系统试压合格,确认无漏后,才可以回填土壤。
  2.回填土首层应为至少200mm厚度的细黄沙,且确保其中无石头及其它硬物200mm以外用一般土回填。
  3.横埋管在地表下的深度至少为1.2米,回填后在相对标高-0.2米处设置对应的横管及立管标识。


  七、系统清洗
  系统清洗在水系统设备和管道全部连接完毕后进行。清洗步骤:
  1.将回水集管上的检修口软管接到建筑物供水管上;
  2.将供水集管上的检修口软管放入一空桶,打开检修阀门;
  3.关闭所有回水干管上的关闭阀;
  4.打开所有供水干管上的关闭阀;
  5.打开建筑物供水干管阀门,同时打开第一个回水干管上的关闭阀;
  6.当水开始流出进入桶中时,关闭第一个供水干管上的关闭阀,打开第二个回水干管上的关闭阀;
  7.继续重复以上步骤,每次一个干管,直至打开所有回水干管的关闭阀,关闭所有给水干管的关闭阀;
  8.关闭建筑物给水。





地源热泵横埋管施工工艺地源热泵横埋管的施工包括开挖地沟、埋管敷设、管道熔接、试压等内容。具体施工工艺如下:

  一、挖沟准备
  1.了解并确定土壤地质条件。
  2.确定地下综合管线分布及设置情况,并做好明显的标识记号。
  3.适当平整土地,根据地埋管施工图,用白灰标示所有需开挖的地沟的具体平面位置。
  4.确认建筑基础结构,避开基础。
  5.确认机械挖沟设备的进出通道,及土壤临时堆放地点。
  6.确认挖沟机械的电源容量及供给情况。


  二、开挖地沟
  1.根据实际挖沟设备的开挖宽度、工程状况和设计要求的地沟宽度,确定实际地沟宽度,同时需考虑土方的堆放和运输。
  2.确保地沟深度。地沟深度以设计为准,一般不小于1.5米。现场应制作简易的刻度尺,方便检查地沟深度和实际埋管深度,并做好记录。
  3.应根据工程和土壤情况,做好防塌方的措施。
  4.施工时,地沟中的积水应由专用设备及时清除。





  三、地埋横管施工
  1.管材采用HDPE高密度聚乙烯材料(SDR11),所有的聚乙烯管都要用专用的热熔设备进行热熔连接。必须根据生产厂家的说明进行施工。
  2.在施工前应对PE管道(卷材)用进行检漏,试压压力为10Kgf/cm2,确保所用管道完好无损。
  3.管道拉直。
  4.下料。根据地沟的宽度和设计要求,确定短管的长度,并在两管口连接弯头。
  5.根据地沟的长度确定长管长度,并与短管通过弯头连接。
  6.根据设计要求,连接成形组成每一回路。在回路一个管口加一个闷头,另一个管口加一个口。
  7.管内充注水,并在口上加压力表,确保管内压力达到设计的验压力,最小不低于6Kgf/cm2。具体实验压力应根据埋管深度和室内层高确定。施压可根据具体情况在地沟中或地面进行。此过程可在地沟中操作时,试压可在连接好室内管道后进行。
  8.管道检漏,保压4小时,压力应无明显变化。
  9.剪掉闷头,连接室内进出水管,并对管道施压。具体方法与上述相同。


  四、回填
  1.系统试压合格,确认无漏后,才可以回填土壤。
  2.回填土首层应为至少200mm厚度的黄沙或素土,且确保其中无石头及其它硬物;200mm以外用一般土回填。
  3.对于一个地沟中有多层埋管时,应认真用砂子回填每一管道层上方150mm的第一层回填层,并仔细清除尖利的岩块和其他碎石。这一管道层的其余部分,则可用机械回填泥土至下一高度层。
  4.回填泥土时,应尽可能将土块打碎。对每一管道层的回填土,应仔细加水夯实。
  5.横埋管在地表下的深度至少为1.5米,回填后在相对标高-0.2米处设置对应的管道标识。
